全球最難逆作法施工怎么操作?

發布者:君小豪

逆作法介紹

逆作法施工技術是先沿地下室周邊施工支護結構,然后施工零米層的梁板樓面結構,作為水平支撐,隨后逐層向下開挖土方和澆筑各層地下結構,直至底板封底。從地下結構的形成次序來說,是從上到下逐層建造的,與傳統的順序正好相反,因而稱為“逆作法”。

全逆作法總體施工工況流程支護(地連墻)結構施工→中間立柱樁施工→澆筑地下室頂板混凝土→地下一層挖土→澆筑地下室一層混凝土→地下二層挖土→澆筑地下室二層混凝土→地下三層挖土→澆筑地下室三層混凝土→地下四層挖土→澆筑地下室四層混凝土→地下五層挖土→澆筑地下室底板混凝土

項目逆作法重難點

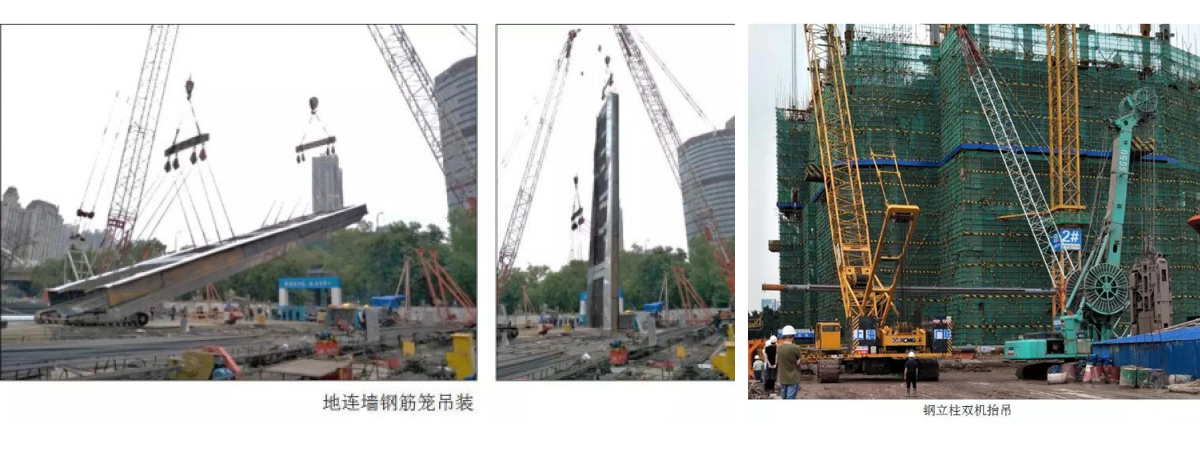

1、兩墻合一的地連墻施工

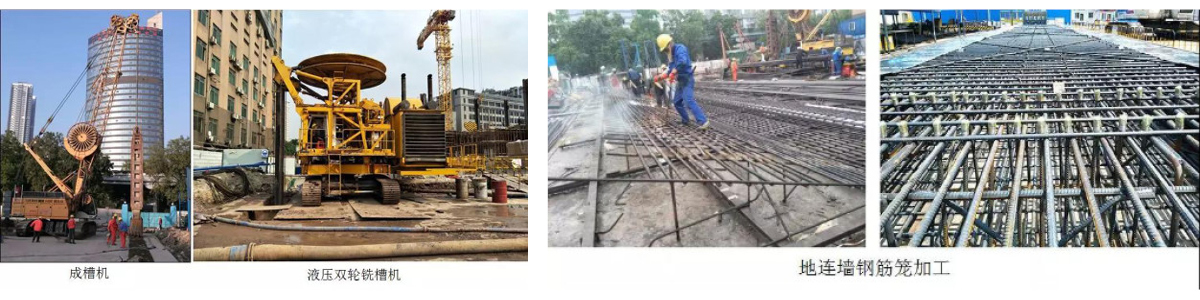

逆作法支護結構(地連墻)兼做地下室外墻永久結構,對地墻施工垂直度、定位偏差等要求極高,另基坑北側有地鐵6號線隧道東西方向貫穿基坑,其附近地墻成槽需采用銑槽機進行施工。

2、立柱樁施工

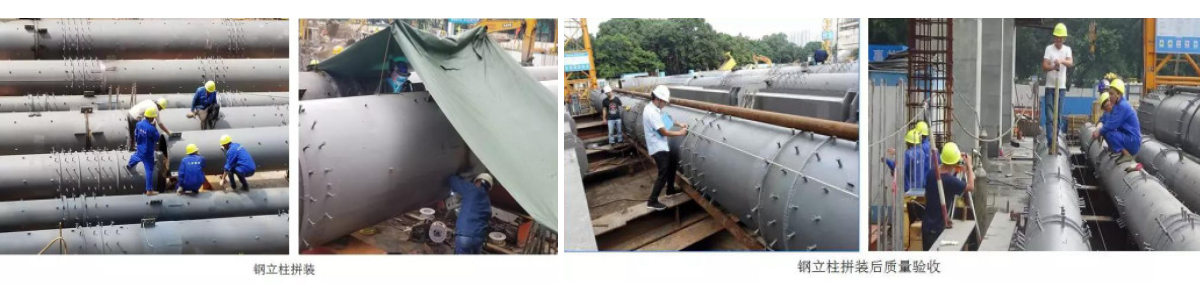

(1)南基坑工程鋼立柱146根,共26種截面,截面多,樓層標高變化大,鋼柱結構深化、加工難度大,且由于鋼立柱安裝垂直度要求高,對于鋼立柱的加工偏差同樣高;

(2)部分鋼立柱有牛腿,安裝時有水平方向性要求,水平調控難度大;
(3)吊裝鋼柱長約30m,最大鋼柱吊裝重量約54噸,需采用兩臺大型履帶吊進行雙機抬吊,吊裝難度高,危險性大;

(4)鋼柱安裝垂直度控制偏差要求≤1/1000,不得大于35mm,鋼柱垂直度要求非常高,在全國逆作法范圍尚屬首例。在公司乃至局總部技術力量的大力支持下,項目團隊晝夜攻關,研發并采用專用調垂裝置,并通過嚴格的使用工藝流程控制,使得鋼立柱安裝垂直度最終達到了≤1/1000的精度,最高精度達到1/2400,是國內逆作法施工鋼立柱安裝的最高精度,并獲得了行業媒體的廣泛報道。

3、逆作法土方暗挖作業難度大
(1)項目臨近珠江,工程土層地質條件差,淤泥層平均厚度7m,局部15m,承載力低(僅50kpa),無法滿足土方開挖及結構施工承載力要求。

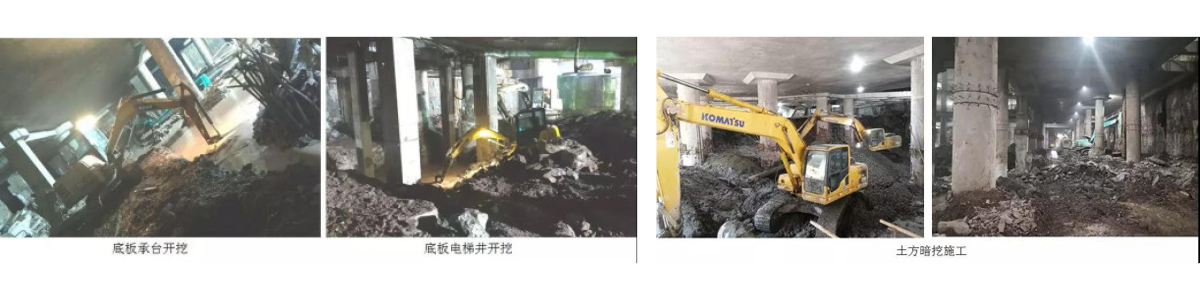

(2)土方暗挖挖機設備容易碰撞鋼柱、預留插筋等,且鬧市區土方開挖限時,夜間土方外運受城管堵門等影響,出土時間基本為凌晨12點以后,有效出土時間為5h,逆作法土方開挖難度和進度壓力極大。
(3)塔樓區鋼柱多,跨度間距小,特別是電梯井部位,土方開挖困難,效率極低。
(4)由于逆作法的特殊性,施工中需充分考慮通風、照明、降水排水等措施,方能保證地下室用電安全及施工人員周圍環境安全。

4、結構復雜節點施工難度大

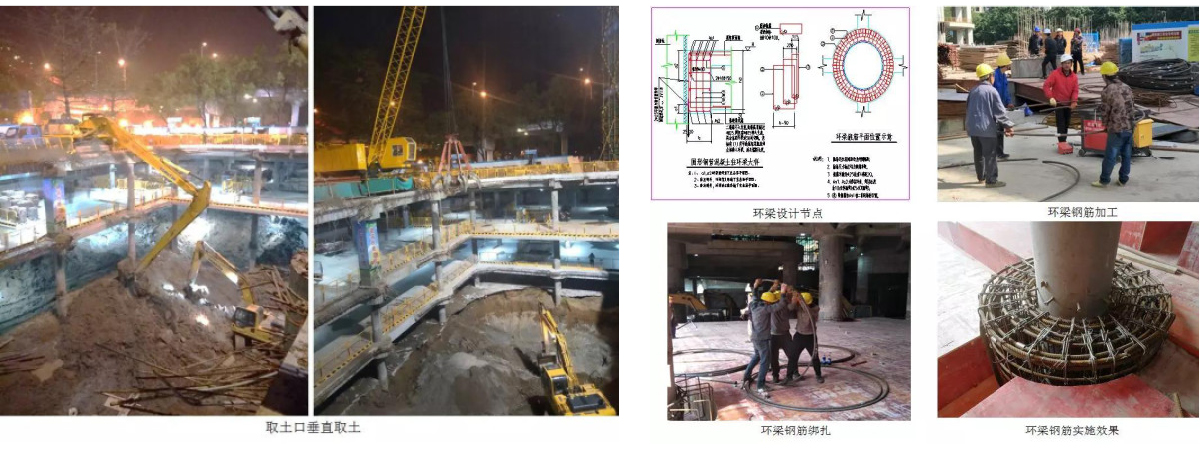

環梁結構鋼筋最大直徑32,平均為28,鋼筋間距密度大。環梁圓弧形主筋加工、綁扎難度大,施工效率低。

5、逆作法施工穿插協調量大,工序銜接緊南塔除了常規的土建結構施工外,還需考慮專業分包間合理的工序穿插銜接施工,主要協調工作如下:土方開挖,地連墻打鼓包,地墻切割,植筋及拉拔試驗,塔吊基礎加固,鋼柱牛腿、栓釘焊接,預留預埋,鋼柱切割,柱帽混凝土打鑿,主材、周轉材運輸運規劃,勞動力分流統籌工作安排,協調工程量巨大。

6、承壓裂隙水處理項目地處珠江北側,根據地勘報告顯示,地下巖層處存在承壓裂隙水,與珠江河道有水力聯系,承壓水水頭25m,水頭壓力極大,等效于2.5個大氣壓。裂隙水對施工的質量控制、安全控制和周邊沉降控制極為重要。

7、底板施工底板鋼筋工程量大,且由于前期已封閉兩個取土口,塔吊無法吊運材料,大量鋼筋需通過人工從取土口位置搬運至現場進行安裝。另有超過65%的鋼柱與底板之間設置了環梁節點,且節點構造復雜,鋼筋數量多,施工難度極大,工效極低。

?
